Montaż poliwęglanu komorowego nie jest trudny, ale wymaga dokładności: na tarasie, w wiacie, szklarni albo nad wejściem liczą się lekkość, przepuszczanie światła i odporność na pogodę. Przy takim pokryciu największą różnicę robi nie siła dokręcenia, tylko spadek, luz na pracę materiału i poprawne zamknięcie krawędzi. Poniżej rozkładam temat na praktyczne etapy: od przygotowania konstrukcji, przez cięcie i wiercenie, po błędy, które zwykle wychodzą dopiero po pierwszym deszczu.
Najważniejsze rzeczy do zapamiętania przed montażem
- Płyty układaj kanalikami zgodnie ze spadkiem dachu, a sam dach projektuj z minimum 5° nachylenia.
- Zostaw wyraźny luz na pracę termiczną materiału i nie dokręcaj wkrętów na sztywno.
- Górne krawędzie zamykaj taśmą szczelną, a dolne paroprzepuszczalną, żeby odprowadzać kondensację.
- Strona z ochroną UV ma być na zewnątrz, a po płytach nie chodzi się bezpośrednio.
- Najczęściej używa się profili H, F i U oraz wkrętów z podkładką EPDM.
Dlaczego płyta potrzebuje spadku i luzu
To nie jest materiał, który lubi montaż „na styk”. Płyty pracują pod wpływem temperatury, a w praktyce oznacza to rozszerzanie i kurczenie się całej powierzchni. W instrukcjach producentów pojawia się minimum 5° spadku, czyli około 90 mm na metr, bo bez tego woda zaczyna stać na pokryciu, a komory szybciej łapią zabrudzenia i osad.
Ja zawsze sprawdzam też dwie rzeczy: kierunek komór i nośność konstrukcji. Kanaliki powinny iść wzdłuż spadu dachu, a przy ścianie pionowo, bo tylko wtedy wilgoć ma gdzie spłynąć. Jeśli musisz wejść na płytę podczas pracy, rozłóż ciężar na deskach opartych na kilku żeberkach. Bezpośrednie chodzenie po arkuszu to najprostszy sposób na mikropęknięcia i odkształcenia.
To właśnie ten etap decyduje, czy późniejszy montaż będzie spokojny, czy zamieni się w walkę z wodą, pracującym materiałem i nierównym obciążeniem.
Jak przygotować konstrukcję i akcesoria
Zanim przytniesz pierwszy arkusz, konstrukcja musi być gotowa, sucha i stabilna. W praktyce oznacza to, że drewno powinno być zaimpregnowane i utwardzone, a metal odtłuszczony i zabezpieczony. W jednej z instrukcji montażowych wyraźnie zaznaczono, że mocowanie płyt powinno być ostatnią operacją. To dobry nawyk, bo pośpiech na tym etapie często kończy się poprawkami.
Dobór grubości też nie jest przypadkowy. Im większa rozpiętość i obciążenie śniegiem lub wiatrem, tym sensowniejsza jest grubsza płyta. Dla lekkich zadaszeń wystarcza 6 mm, ale przy tarasie albo wiacie częściej lepiej sprawdza się 8-10 mm. Przy większych wymaganiach, zwłaszcza jeśli chcesz poprawić izolację i sztywność, wchodzi 16 mm.
| Element | Do czego służy | Orientacyjny koszt w 2026 |
|---|---|---|
| Płyta 6 mm | Lekkie zadaszenia, małe wiaty, ogrody zimowe o mniejszym obciążeniu | ok. 26-44 zł/m2 albo 330-550 zł za arkusz 2,1 x 6,0 m |
| Płyta 10 mm | Tarasy, pergole i miejsca, gdzie potrzebna jest większa sztywność | ok. 40-70 zł/m2 |
| Płyta 16 mm | Solidniejsze pokrycia, lepsza izolacja i sztywniejsza praca dachu | 70 zł/m2 i więcej |
| Profile F, U, H | Łączenie arkuszy i zamykanie krawędzi | zwykle ok. 16-78 zł, zależnie od długości i grubości |
| Taśma paroprzepuszczalna | Domknięcie dolnej krawędzi i odprowadzanie kondensacji | ok. 50-60 zł za rolkę 25-33 m |
| Wkręty z podkładką EPDM | Mocowanie z uszczelnieniem i zapasem pracy materiału | ok. 18-30 zł za 50 szt. |
Do tego dochodzi jeszcze decyzja o systemie łączenia. Jeśli arkusze mają pracować na profilu łączącym, łatwiej utrzymać szczelność i estetykę, ale każdy system trzeba dobrać do grubości płyty. Zanim zamkniesz zakupy, ustal też rozstaw podpór, bo on zależy od grubości arkusza, obciążenia i konkretnego profilu. Inaczej policzysz lekką osłonę nad drzwiami, a inaczej dach nad dużym tarasem.
Gdy konstrukcja i akcesoria są już dobrane, można przejść do obróbki płyt bez ryzyka, że po cięciu okaże się, iż brakuje najważniejszego elementu.

Cięcie, wiercenie i zamykanie krawędzi bez nerwów
Cięcie najlepiej robić narzędziem z drobnym zębem, a płytę podparć możliwie blisko linii cięcia. Dzięki temu arkusz nie drga i nie strzępi komór. Po obróbce usuwam pył odkurzaczem albo sprężonym powietrzem, bo resztki w kanałkach później zamieniają się w brudne smugi, których nie da się już sensownie wypłukać.

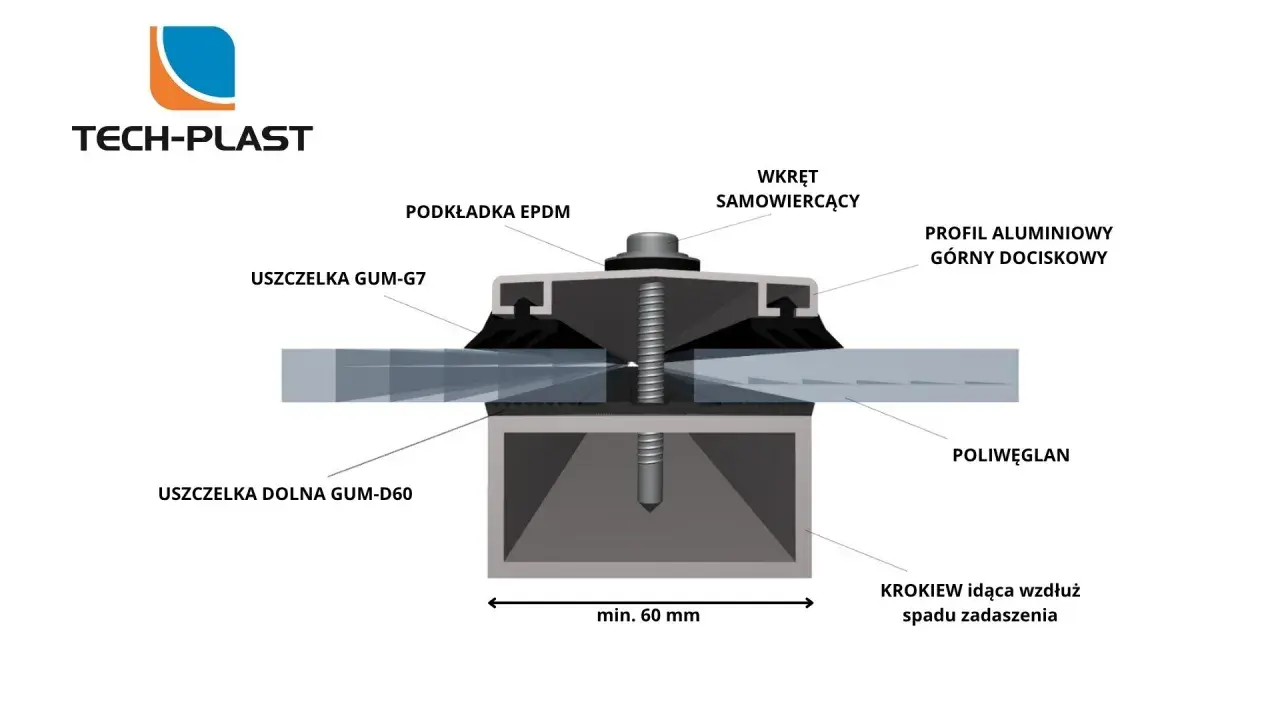

Przy wierceniu trzymaj jedną zasadę: otwór ma dać płycie pracować, a nie ją blokować. Producentowe instrukcje podają, że otwory powinny być wyraźnie większe od średnicy śruby, a dla arkusza do 2000 mm długości mowa nawet o luzie 6 mm ponad nominalną średnicę mocowania; przy dłuższych arkuszach ten zapas trzeba jeszcze zwiększać. Otwory wierci się między żeberkami, minimum 40 mm od brzegu arkusza. To jeden z tych detali, które brzmią przesadnie ostrożnie, ale w praktyce oszczędzają pęknięć po pierwszym sezonie.
Krawędzie zamykam od razu po cięciu. Górę zabezpiecza taśma szczelna, dół taśma paroprzepuszczalna, a potem dopiero profil zamykający. Taki układ ogranicza wnikanie kurzu i insektów, ale zostawia drogę dla wilgoci, która i tak będzie się wykraplać wewnątrz komór. Jeśli pominiesz ten krok, po kilku miesiącach zobaczysz mleczny nalot i brud w środku płyty.
To przygotowanie sprawia, że właściwe układanie arkuszy idzie szybko i bez nerwowego poprawiania każdego łączenia.
Montaż krok po kroku na tarasie albo wiacie
W praktyce montuję to w takiej kolejności:
- Rozkładam konstrukcję i sprawdzam, czy wszystkie elementy nośne są równe oraz sztywne.
- Przymierzam arkusze na sucho, bez zdejmowania wszystkich folii ochronnych naraz.

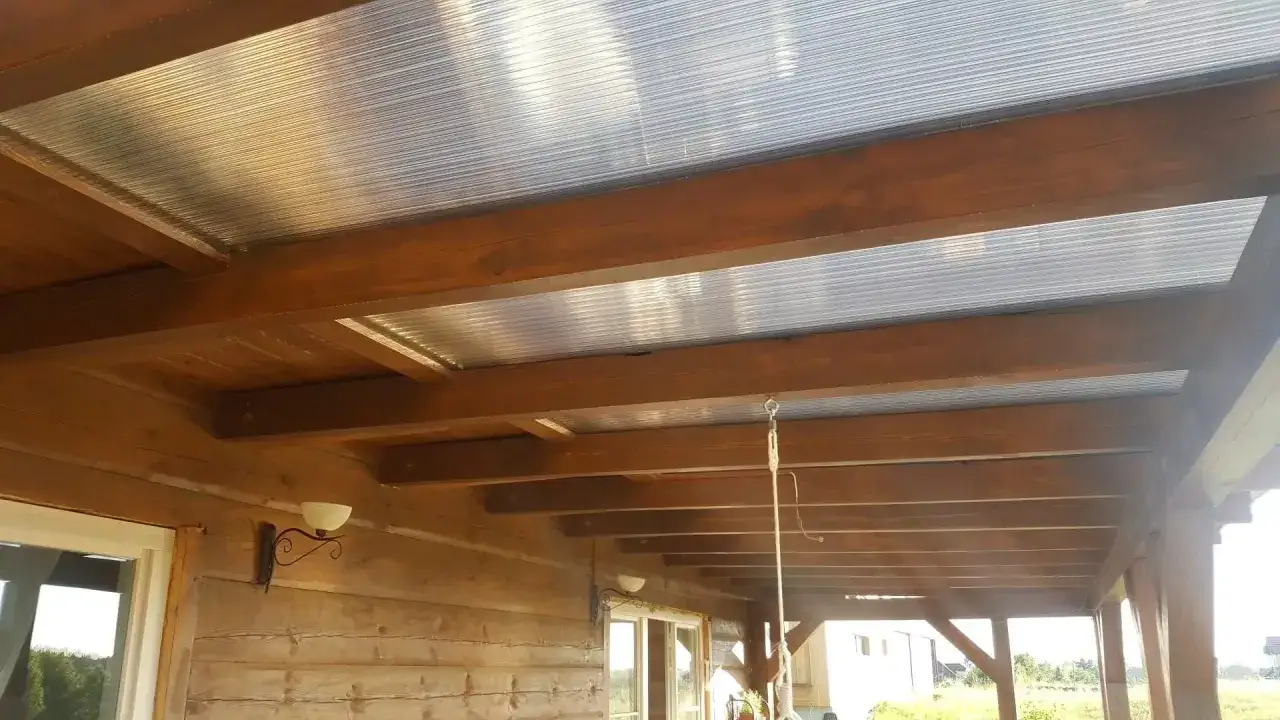

- Układam płyty tak, aby kanaliki biegły zgodnie ze spadkiem dachu, a strona UV była skierowana na zewnątrz.
- Łączę arkusze profilem H albo systemem wskazanym przez producenta, a krawędzie kończę profilem U lub F.
- Wiercę otwory montażowe z zapasem i mocuję wkrętami z podkładką EPDM, bez dociągania do oporu.
- Na końcu zamykam profile, sprawdzam spływ wody i dopiero wtedy zdejmuję resztę folii ochronnej.
Nie dokręcaj wkrętów do oporu. Śruba ma docisnąć uszczelkę, ale nie może „wciągać” płyty do podłoża, bo wtedy materiał nie ma gdzie pracować. Jeśli zacznie pracować na siłę, po zmianach temperatury pojawią się trzaski, falowanie albo mikroprzecieki. W okolicy okapu pilnuję też, żeby wysunięcie arkusza było niewielkie i zgodne z systemem profili, bo zbyt duży nawias szybko kończy się podwiewaniem i przeciekami.
Ja traktuję ten etap jak finał całego remontu, nie jak jego początek. Gdy elementy nośne są gotowe, a płyty przygotowane, montaż naprawdę staje się prostą składanką, a nie walką z materiałem.
Najczęstsze błędy, które skracają żywotność zadaszenia
Najwięcej problemów widzę przy czterech powtarzalnych błędach. Po pierwsze, płyta jest odwrócona stroną UV do środka. Po drugie, ktoś zamyka obie krawędzie tak samo szczelnie i kondensacja zostaje w komorach. Po trzecie, wkręty są dociągnięte zbyt mocno i arkusz nie ma prawa pracować. Po czwarte, w komorach zostają wióry, kurz albo kawałki folii, które później widać pod światło jak brudne kreski.
- Nie montuj płyty bez sprawdzenia strony UV.
- Nie uszczelniaj obu krawędzi tym samym materiałem, jeśli system wymaga wentylacji.
- Nie używaj przypadkowych silikonów i nie łącz materiału z PVC bez sprawdzenia kompatybilności.
- Nie chodź po arkuszach bez rozłożenia ciężaru na deskach.
- Nie zostawiaj pyłu w kanalikach po cięciu i wierceniu.
Jeśli mam wskazać jeden błąd, który najbardziej psuje efekt po czasie, to jest nim właśnie zbyt sztywne mocowanie. Na starcie wszystko wygląda dobrze, ale po zimie albo po upalnym lecie płyta zaczyna pracować tam, gdzie nie ma na to miejsca. Po tej kontroli warto już spojrzeć na budżet i zdecydować, czy to nadal projekt na własne ręce.
Ile kosztuje sensowny materiał i kiedy lepiej zlecić to ekipie
Przy małych zadaszeniach koszt nie siedzi tylko w samej płycie. Na 10 m2 arkusz 6 mm może kosztować około 260-440 zł, a wraz z profilami, taśmą i mocowaniami budżet często rośnie o kolejne 250-600 zł. Wariant 10 mm robi się wyraźnie droższy, ale też daje większy spokój przy sztywności pokrycia. To właśnie dlatego sam najniższy cennik za m2 nie mówi całej prawdy.
Jeżeli miałbym zamknąć to w praktycznym wyborze, patrzyłbym tak:
| Sytuacja | Co zwykle ma sens | Mój komentarz |
|---|---|---|
| Lekka osłona nad drzwiami lub mała wiata | 6 mm | Taniej i lżej, ale tylko przy niewielkich rozpiętościach |
| Taras lub pergola narażona na większy wiatr | 8-10 mm | Lepszy kompromis między ceną a sztywnością |
| Większy dach, ważniejsza izolacja i większy spokój zimą | 16 mm | Drożej, ale materiał pracuje stabilniej |
Do wykonawcy warto zadzwonić wtedy, gdy dach jest wysoki, ma dużo cięć, niestandardowy kształt albo wymaga pracy nad głową i dokładnego spasowania profili. Przy prostym tarasie DIY nadal ma sens, ale przy skomplikowanej konstrukcji jedna źle wywiercona dziura potrafi kosztować więcej niż oszczędność na robociźnie. Z takiego budżetu i tak zostaje już tylko ostatni krok: kontrola po pierwszym deszczu.
Co sprawdzić po pierwszym deszczu, żeby nie poprawiać dwa razy
Po pierwszym opadzie patrzę nie na to, czy dach wygląda ładnie, tylko czy zachowuje się przewidywalnie. Woda ma spływać swobodnie, bez kałuż i bez podciekania przy profilach. Sprawdzam też, czy żaden wkręt nie puścił, czy krawędzie nie pracują na wietrze i czy w komorach nie widać wilgoci tam, gdzie nie powinno jej być.
Do czyszczenia wystarcza miękka gąbka, letnia woda i łagodny środek myjący. Unikam proszków ściernych, ostrych szczotek i mocnych rozpuszczalników, bo one bardziej niszczą powierzchnię niż ją czyścą. Jeśli po kilku tygodniach wszystko jest suche, ciche i stabilne, to znak, że montaż został zrobiony poprawnie, a nie tylko „na oko”.
W dobrze wykonanym dachu z poliwęglanu komorowego liczy się spadek, luz, poprawne taśmy i rozsądne mocowanie. Kto pilnuje tych czterech rzeczy, zwykle nie wraca do tematu po pierwszym sezonie.
